Polecenia 2


Zajęcia 4

Zmiana dostępności zasobu i zmiana stawek zasobu

  1. Otwórz projekt Zaj_4 Remont_ 0

  2. Zmień czas rozpoczęcia projektu na 29-11-2003

  3. Dla poprawienia przejrzystości graficznej projektu zmień kolejność zadań wg następstwa: Malowanie -> Sprzątanie (jakie relacje zostały usunięte????)

  4. Sprawdź jaki zasób przypisany jest do zadania Nadzór?

  5. 0x08 graphic

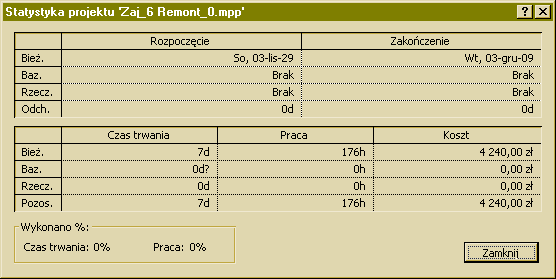

    Otwórz informacje: Projekt -> Informacje o projekcie -> Statystyka..., przeanalizuj podstawy otrzymania takiej informacji

na podstawie danych w widoku Obciążenie zasobów:

  1. Wprowadź zmianę wynikającą z następującej sytuacji: Jeden z Malarzy planuje dzień wolny na 05-12-2003 (przeddzień weekendu)

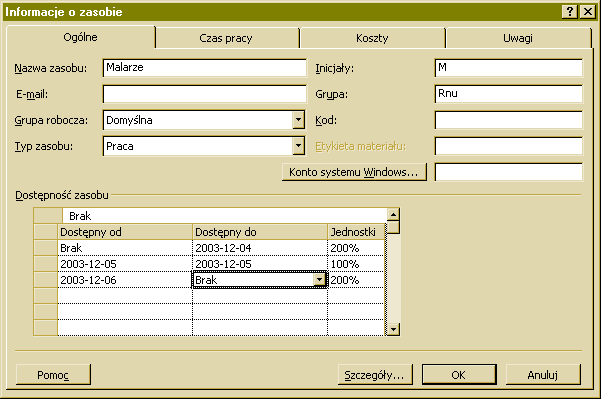

    W widoku Arkusz zasobów wskaż zasób Malarze. Wejdź w okno dialogowe Projekt -> Informacje o zasobie -> Ogólne. Wypełnij pola: Dostępność zasobu wg poniższego zapisu:

  2. Dostępny od

    Dostępny do

    Jednostki

    Brak

    2003-12-04

    200%

    2003-12-05

    2003-12-05

    100%

    2003-12-06

    Brak

    200%

    0x08 graphic

    1. Skontroluj przeciążenie zasobów w widoku:

    1. Przeanalizuj czy dla usunięcia przeciążenie zasobów oczekiwany efekt można osiągnąć przez:

    1. Usuń przeciążenie poprzez:

    1. Otwórz informacje: Projekt -> Informacje o projekcie -> Statystyka..., przeanalizuj podstawy otrzymania takiej informacji (zanotuj informacje)

    2. Skróć czas trwania projektu poprzez reedycję kalendarza - Standardowy

    1. Otwórz projekt Zaj_4 Remont_ 1

    2. Zapisz projekt jako plan bazowy

    3. Dostosuj do własnych potrzeb kalendarz Standardowy (bazowy projektu):
      Narzędzia -> Zmień czas pracy:

    1. Skróć czas trwania zadania Malowanie 5 poprzez wprowadzenie pracy w nadgodzinach dla zasobu Malarze

    2. Dla zasobów, których praca wypada w niedzielę zwiększ Stawkę zasadniczą do wysokości Stawki za pracę w nadgodzinach

    3. Zasobami tymi są Malarze (30-11-2003) i Sprzątaczka (07-12-2003)

    4. 0x08 graphic

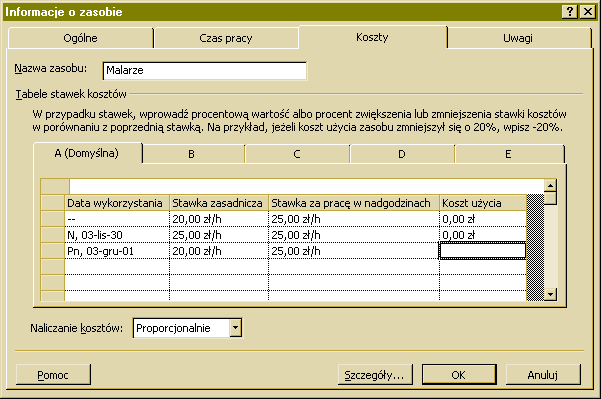

      W widoku Arkusz zasobów wskaż zasób Malarze. Wejdź w okno dialogowe Projekt -> Informacje o zasobie -> Koszty. Wypełnij pola: Koszty wg poniższego wzoru:

    5. W identyczny sposób zmień Stawkę zasadniczą dla zasobu Sprzątaczka

    6. Otwórz informacje: Projekt -> Informacje o projekcie -> Statystyka..., przeanalizuj podstawy otrzymania takiej informacji (zanotuj informacje)

    7. Przeanalizuj projekt w widoku Obciążenie zasobów (Obciążenie, Koszt)

    8. Skontroluj projekt w widoku Wykres Gantta śledzenie

    1

    1



    Wyszukiwarka

    Podobne podstrony:
    105 polecenie RD
    120 polecenia informacyjne
    Polecenia lista 5
    polecenie przelewu i polecenie zapłaty schemat działania
    6 1 dokumentacja polecenie, BHP
    Kwasy i ich pochodne polecenai, Szkoła, Biologia
    korespondencja polecenia, Weterynaria Lublin, INFORMATYKA, cw3, cw2
    polecenia, S
    POLECENIA WORD B
    Kolorujemy i rysujemy zgodnie z poleceniami
    Laboratorium 11 5 5 Dokumentowanie sieci z wykorzystaniem polece us ugowych
    Potwierdzenie polecenia 620122
    Polecenia2
    Polecenia 4 id 371362 Nieznany
    L3 Polecenia rysunkowe i edycyjne cd
    lista poleceń, Politechnika Lubelska, Studia, Studia, sem I - II, materialy na studia
    Linux - polecenia, ★Informatyka★, ● SOiSK, Linux
    Polecenia linuxa i unixa, Technik Informatyk - materiały, SO I SK

    więcej podobnych podstron
