W przypadku pytań

lub wątpliwości skontaktuj

Roboty fundamentowe

się z najbliższym specjalistą

BHP lub wejdź na:

www.skanska.pl/bhp,

one.skanska/bhp

3.4

Standard pracy

Standard ten:

Standard ten zawiera minimum wymagań, jakie należy spełnić dla zapewnienia bezpieczeństwa podczas robót fundamentowych.

• zawiera

wymagania

wynikające z prawa

i norm polskich

Podczas wykonywania robót fundamentowych występuje wiele zagrożeń związanych z ich oraz wewnętrznych

uregulowań Skanska S.A.

rodzajem, posadowieniem i umiejscowieniem. Prace te wykonywane są często w głębokich wykopach lub ściankach szczelnych z grodzic stalowych, usytuowanych nie tylko na lądzie,

•

jest obligatoryjny dla

ale i wewnątrz akwenów wodnych. Z tego względu wiele robót tego typu zalicza się do wszystkich jednostek

Skanska S.A.

prac szczególnie niebezpiecznych.

• pomaga

zapewnić

bezpieczne i skuteczne

praktyki podczas prac.

A. Wstęp

materiałów, jest dokonanie Oceny Ryzyka dla Zadania oraz opracowanie Instrukcji 1. Fundamenty są najważniejszą, choć Bezpiecznego Wykonywania Robót (IBWR) najmniej widoczną częścią obiektu

dla konkretnego zadania.

budowlanego. Od nich zależy trwałość 2. IBWR należy opracować korzystając i bezpieczeństwo całej konstrukcji.

z Planu Bezpieczeństwa, Ochrony Zdrowia 2. Ze względu na posadowienie wyróżniamy: i Środowiska (BOZiŚ), Oceny Ryzyka dla a) fundamenty bezpośrednie (płytkie) – cała Zadania oraz projektu wykonawczego dla płaszczyzna podstawy jest posadowiona konkretnego rodzaju robót.

bezpośrednio na gruncie nośnym, na 3. Dokumentem dopuszczającym do

głębokości nie większej niż około 4–5 m: wykonywania robót fundamentowych lub

• ławy

fundamentowe

ich części składowych, zakwalifi kowanych

• fundamenty

płytowe

do kategorii robót szczególnie

• ruszty

fundamentowe

niebezpiecznych jest zezwolenie „Protokół

• skrzynie fundamentowe żelbetowe zabezpieczenia prac szczególnie b) fundamenty pośrednie (głębokie) tj.

niebezpiecznych”.

przekazujące obciążenia z budowli przez 4. Nad przewidzianymi do przeprowadzenia dodatkowe elementy wprowadzone lub robotami fundamentowymi lub ich

uformowane w gruncie, takie jak:

częściami składowymi, zaliczonymi

• pale

do prac szczególnie niebezpiecznych,

• studnie

fundamentowe,

należy zapewnić nadzór bezpośredni,

• fundamenty na kesonach.

odpowiedzialny za dopuszczenie

3. Ze względu na rodzaj materiałów pracowników do pracy.

używanych do budowy wyróżniamy

5. W trybie czynności dopuszczania fundamenty:

pracowników do pracy przy robotach

• monolityczne – z betonu

fundamentowych należy sprawdzić:

• murowane – z kamienia, bloczków

• aktualność badań lekarskich

betonowych, pustaków zasypowych.

• zapoznanie pracowników z technologią, 4. Sposób posadowienia fundamentów jest urządzeniami, maszynami i narzędziami jednym z kryteriów zaliczenia ich do prac oraz bezpiecznymi metodami pracy,

szczególnie niebezpiecznych.

jakie będą wykorzystywane podczas

realizacji zadania

B. Działania przed rozpoczęciem robót

• zapoznanie pracowników z ryzykami oraz metodami i środkami ich eliminacji lub 1. Podstawą do podjęcia robót

ograniczenia do dopuszczalnego poziomu fundamentowych, niezależnie od sposobu

• predyspozycje

psychofi zyczne

posadowienia i rodzaju stosowanych pracowników.

Wersja 1.0

Standard 3.4

1

6. W przypadku przewidzianego posadowienia odpowiada założeniom projektowym.

fundamentu w wykopie należy ogrodzić 4. W przypadku posadowienia fundamentu teren wykopu barierami stałymi, zapewnić w ściankach szczelnych należy dodatkowo bezpieczeństwo komunikacji pionowej postępować zgodnie ze standardem

poprzez zainstalowanie schodni oraz szczegółowym „13.2 Ścianki szczelinowe, postępować zgodnie ze standardem

ścianki szczelne”.

głównym „3. Prace ziemne” (w części 5. W przypadku posadowienia fundamentu dotyczącej wykopów) oraz standardem na palach należy dodatkowo postępować szczegółowym „3.1 Wykopy, doły, rowy”.

zgodnie ze standardem szczegółowym 7. Należy ustalić sposób wyznaczenia stref

„13.1 Palowanie”.

niebezpiecznych w obrębie pracy sprzętu 6. W przypadku wykonywania fundamentów ciężkiego, takiego jak: koparki, dźwigi, monolitycznych w szalunkach należy wibromłoty, palownice, kafary, pompy do dodatkowo postępować zgodnie ze

betonu i inne. Powinien on uniemożliwiać standardami szczegółowymi: „3.3 Obudowy pracownikom niezaangażowanym

ścian, szalunki, zabezpieczenia”, bezpośrednio w przedmiotowe roboty

„12.2 Roboty ciesielskie i stolarskie” oraz wejście w tego rodzaju strefy.

„12.3 Roboty betoniarskie i zbrojarskie”.

8. W przypadku pogrążania i wyciągania 7. W przypadku konieczności zastosowania ścianek szczelnych oraz montażu zbrojenia rusztowań budowlanych przy robotach w palach wierconych strefa niebezpieczna fundamentowych należy postępować

powinna być powiększona o 5 m od długości zgodnie ze standardem szczegółowym grodzicy lub kosza zbrojenia (Rys. 1).

„2.2 Rusztowania”.

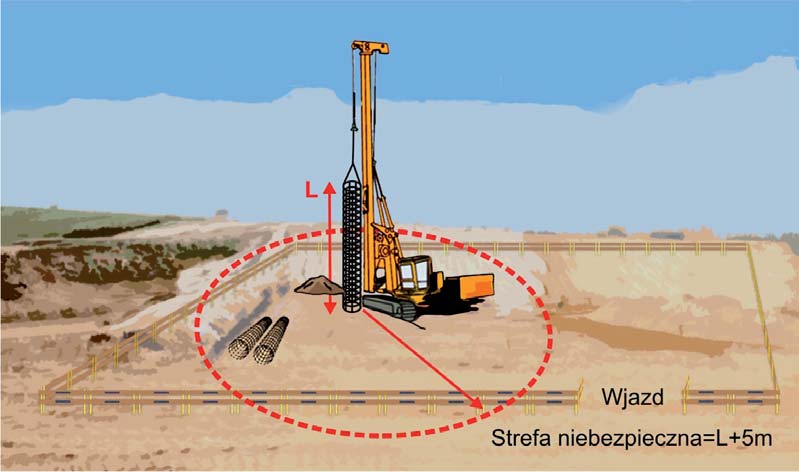

Rys. 1 Strefa niebezpieczna

9. Wszyscy pracownicy powinni być 8. Wszelkie roboty fundamentowe

wyposażeni w odzież, obuwie robocze oraz wykonywane w akwenach wodnych

indywidualne środki ochrony, zgodnie ze powinny być prowadzone w oparciu

standardami szczegółowymi „20.4 Osobiste o standard szczegółowy „13.5 Roboty na

– sprzęt i ochrony indywidualne” oraz wodzie, z wody oraz w kesonach”.

„20.5 Odzież i obuwie”.

9. Należy na bieżąco monitorować stateczność kafarów, palownic, dźwigów, pomp do C. Działania podczas prowadzenia robót betonu oraz innego sprzętu ciężkiego, mogącego stwarzać zagrożenie dla

1. W przypadku wykonywania fundamentów pracujących ludzie w efekcie utraty posadowionych bezpośrednio, dla kilku stabilności.

obiektów położonych blisko siebie roboty 10. Fundamenty można zasypywać po

należy rozpocząć od obiektów, których osiągnięciu przez nie nośności przewidzianej fundamenty położone są najgłębiej.

w projekcie.

2. Roboty fundamentowe w przypadku istniejących obiektów należy prowadzić D. Działania po zakończeniu prac z dużą ostrożnością. Fundamenty

istniejących obiektów, posadowione 1. Sprzęt i pozostałe urządzenia techniczne bezpośrednio wolno odkrywać odcinkami należy zabezpieczyć przed dostępem osób mniejszymi lub równymi 1,5 m, a odległości niepowołanych.

między tymi odcinkami powinny być równe 2. Należy zabezpieczyć sprzęt przed lub większe niż 4,5 m (Rys. 2).

możliwością samoistnego przemieszczenia Rys. 2 Roboty fundamentowe

przy obiektach istniejących

3. Należy na bieżąco monitorować, czy się, w tym przed utratą stabilności.

poziom posadowienia istniejącego budynku 2

E. Zabrania się:

wykorzystywanego do robót

fundamentowych na niestabilnym podłożu.

1. Dopuszczenia do obsługi sprzętu ciężkiego, 3. Wykonywania robót fundamentowych jak: kafary, palownice, wibromłoty bez wyznaczenia i oznaczenia stref pracowników, którzy nie posiadają

niebezpiecznych, gdy istnieje obowiązek wymaganych przepisami uprawnień.

wyznaczenia takiej strefy.

2. Ustawiania sprzętu ciężkiego,

Wersja 1.0

Standard 3.4

3
